V Lysej nad Labem (Česko) dodala CENTAURY+ sezónnu nafukovaciu halu nad tromi tenisovými kurtmi spolu s povrchom kurtov ako jeden projekt na kľúč. Hala má rozmery 55,3 × 37 × 10 m. Kurty majú pružný povrch CASALI so strednou rýchlosťou (kategória ITF 3) na asfaltovom podklade a povrch sa kládol až vtedy, keď hala stála a dala sa vykurovať.
Článok prechádza projektom krok za krokom: ako sa rozmer haly odvodil od pozemku, čo zahŕňa technické vybavenie, prečo sa povrch kládol až po hale a aké požiadavky musel spĺňať asfaltový podklad. Ak porovnávate možnosti pre svoj klub, ceny a porovnanie ponúk nájdete v sprievodcovi nákupom nafukovacích tenisových hál a celý postup výstavby v sprievodcovi výstavbou krytého tenisového kurtu.
Obsah
- Projekt v skratke
- Zadanie: hala aj kurty od jedného dodávateľa
- Rozmer haly pre tri kurty
- Hala a jej technické vybavenie
- Postavená za dva dni
- Najprv hala, potom povrch
- Asfaltový podklad
- Povrch kurtov CASALI
- Čiary, stĺpiky a siete
- Čo si z projektu môžu zobrať iné kluby
- Často kladené otázky
Projekt v skratke
| Lokalita | Lysá nad Labem, Česko |
|---|---|
| Využitie | Tri tenisové kurty, sezónna (zimná) prevádzka |
| Rozsah | Dodávka na kľúč v dvoch etapách: (1) nafukovacia hala s technickým vybavením, (2) povrch kurtov, čiarovanie a vybavenie kurtov |
| Rozmer haly | 55,30 × 37,00 m, výška 10,00 m |
| Membrána | Dvojvrstvová membrána Sattler, približne 3 220 m² |
| Kotvenie | 124 oceľových kotiev v betónovom základe a oceľový rúrkový kotviaci rám dĺžky 177,8 m |
| Vzduch a vykurovanie | Jednotka THSPORT 350 s plynovým horákom (najmenej 340 kW) a 11 kW motorom ventilátora s frekvenčným meničom |
| Osvetlenie | 84 LED svietidiel po 100 W, 185 lm/W |
| Povrch kurtov | Systém CASALI Confosport T, 7 vrstiev na asfalte, 54,90 × 36,60 m = 2 009 m², kategória ITF 3 |
| Postavenie haly | 17.–18. júna 2026, za 2 dni; povrch kurtov sa položil potom v hotovej hale |
Zadanie: hala aj kurty od jedného dodávateľa
Projekt zahŕňa tri tenisové kurty so sezónnou nafukovacou halou, aby sa počas chladnej časti roka dalo hrať vnútri. Sezónna hala sa stavia na zimu a na leto sa demontuje.
Druhá požiadavka určila celý projekt: jeden dodávateľ haly aj povrchu kurtov. Zmluva sa rozdelila na dve etapy. Prvou etapou bola hala so všetkým technickým vybavením. Druhou etapou bol povrch kurtov s čiarovaním a vybavením kurtov.
Pri jednom dodávateľovi pokrýval obe etapy jeden harmonogram a za rozhranie medzi halou a kurtmi zodpovedala jedna firma. Pri dvoch samostatných dodávateľoch môžu otázky ako termín, riešenie okraja alebo čistota podkladu zostať medzi nimi nedoriešené.
Rozmer haly pre tri kurty
Nafukovacia hala plnej veľkosti nad tromi tenisovými kurtmi má zvyčajne približne 54 × 36 m. Hala v Lysej nad Labem má 55,3 × 37 m, takže hráči majú viac miesta za čiarami aj vedľa nich.
Rozmer nepochádza z katalógu. Prvý návrh, 53,1 × 35,8 m, vznikol z analýzy pozemku na mapových podkladoch: vzdialenosti od hranice pozemku, umiestnenia technickej miestnosti a odstupu od susednej budovy. Keď sa kurty potom navrhli väčšie, hala sa pomerne prepočítala. Plocha membrány aj plocha povrchu rástli spolu s pôdorysom a konečná hala vyšla na 55,3 × 37 m s výškou hrebeňa 10 m.
Pre každý projekt s viacerými kurtmi z toho vyplývajú dve ponaučenia:
- Rozloženie kurtov určite pred objednaním haly. Hala sa prispôsobuje kurtom, nie naopak. Zmena výbehov alebo rozostupov kurtov mení membránu, líniu kotvenia aj plochu povrchu.
- Naplánujte priestor mimo kurtov. Kotvenie, vstupy, núdzový východ a technická miestnosť potrebujú miesto mimo hracej plochy a to miesto sa musí zmestiť na pozemok.
Odporúčané výbehy a celkové rozmery na jeden kurt nájdete v tabuľke rozmerov krytých tenisových kurtov.
Hala a jej technické vybavenie
Hala v Lysej nad Labem má štandardnú zostavu CENTAURY+: dvojvrstvovú membránu, vzduchotechniku s premenlivými otáčkami a vykurovaním, LED osvetlenie a záložnú jednotku, všetko ovládané jedným riadiacim systémom.
Membrána a kotvenie
Membrána je dvojvrstvová membrána Sattler s plochou približne 3 220 m². Vzduchová medzera medzi vrstvami halu izoluje; koľko to znamená pre účet za vykurovanie, vysvetľuje sprievodca súčiniteľom U a nákladmi na vykurovanie. Halu drží 124 oceľových kotiev osadených v betónovom základe a oceľový rúrkový kotviaci rám dĺžky 177,8 m, ktorý vedie po celom obvode.
Vzduchotechnika a vykurovanie
Vzduch a teplo dodáva jednotka THSPORT 350 s plynovým horákom s výkonom najmenej 340 kW. Jej 11 kW motor ventilátora beží cez frekvenčný menič, takže výkon ventilátora sa riadi skutočnou potrebou a nebeží stále na plné otáčky. Práve premenlivé otáčky ventilátora umožňujú regulácii tlaku pri silnom vetre zvýšiť vnútorný tlak. Núdzová jednotka UIE 400 podrží halu pri výpadku hlavného napájania a štyri destratifikátory vracajú teplý vzduch spod strechy späť ku kurtom.
Osvetlenie
Kurty osvetľuje 84 LED svietidiel po 100 W s účinnosťou 185 lm/W, čo je celkový inštalovaný príkon osvetlenia 8,4 kW pre celú halu.
Ovládanie a vstupy
Hala sa ovláda inteligentným riadiacim systémom: lokálnym LCD panelom, SMS upozorneniami a mobilnou aplikáciou. Osvetlenie sa dá prepojiť s rezervačným systémom kurtov, takže svetlá sa riadia rezerváciami. Hráči vchádzajú cez dvoje otočných dverí 180 × 220 cm a vstupy dopĺňajú núdzové dvere 132 × 200 cm.
Postavená za dva dni

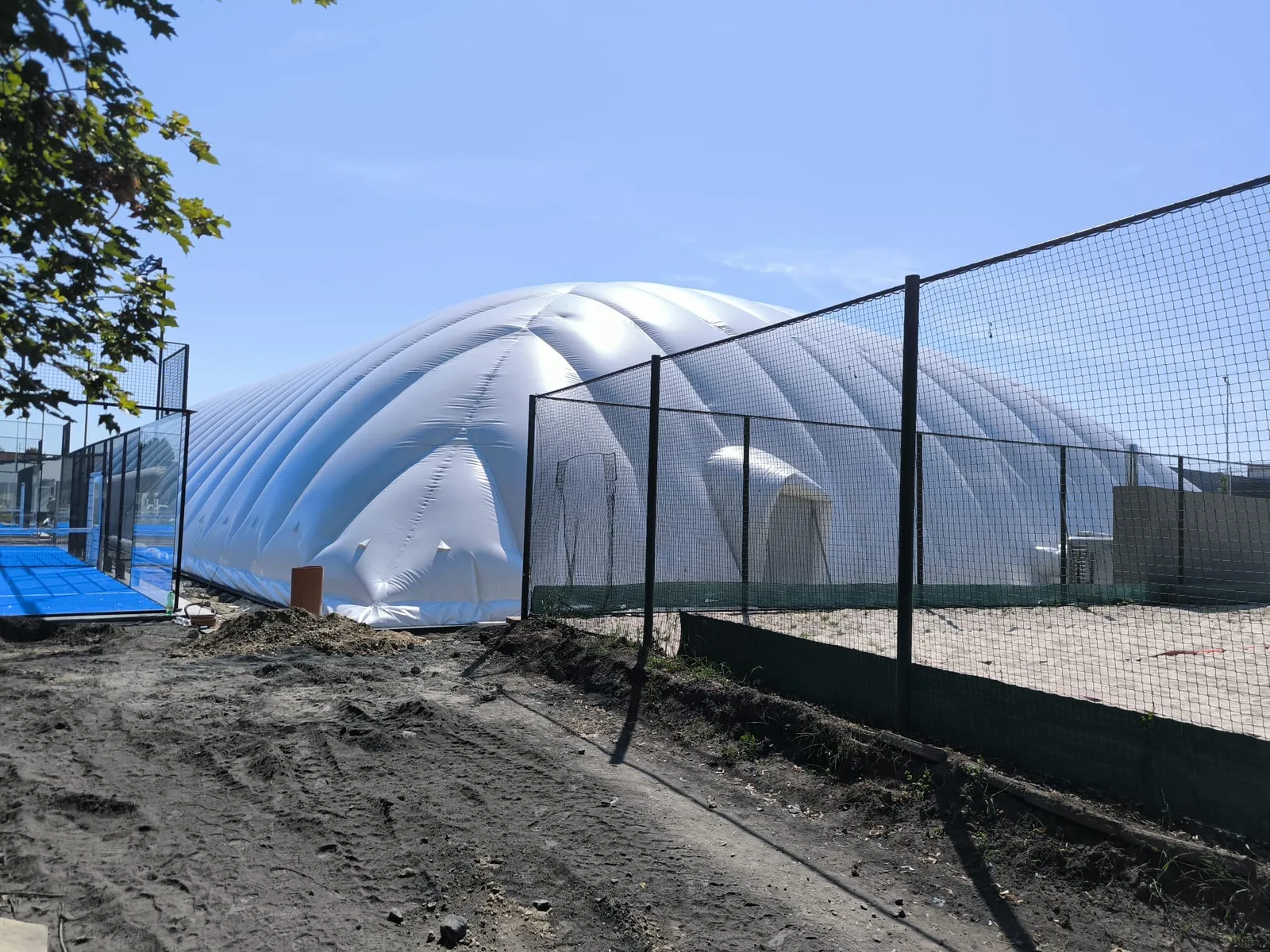

Hala nad všetkými tromi kurtmi sa postavila za dva dni: práce sa začali 17. júna 2026 a 18. júna hala stála.
Malé a stredné haly postavíme do piatich dní, keď je pozemok pripravený, teda keď sú hotové základy, kotvy a prípojky. Lysá nad Labem bola hlboko pod touto hranicou: dva dni na halu nad tromi kurtmi plnej veľkosti.
Keď má klub kurty už hotové, tým to zvyčajne končí: hneď ako hala stojí, dá sa hrať. Keby bol povrch v Lysej nad Labem už položený, klub by mohol začať hrať hneď po postavení haly. Tu bol povrch kurtov druhou etapou projektu a kládol sa až potom, v hotovej hale. Čo musí byť hotové pred dňom montáže, opisuje sprievodca nákupom nafukovacích tenisových hál.
Najprv hala, potom povrch
Povrch kurtov sa kládol až vtedy, keď bola hala postavená, v prevádzke a dala sa vykurovať. Bola to podmienka v zmluve a najdôležitejšie rozhodnutie v projekte.
Syntetický povrch kurtu sa skladá z viacerých náterov a každý potrebuje na vytvrdnutie správnu teplotu a vlhkosť. Vonku závisí práca od počasia: dážď, rosa, studené noci alebo silné slnko môžu partiu zastaviť alebo ovplyvniť výsledok. Vo vykurovanej hale tieto riziká z veľkej časti zmiznú:
- Žiadne zdržania pre počasie. Dážď nemôže zrušiť pracovný deň, takže harmonogram kladenia povrchu sa dá naplánovať na deň presne.
- Stabilné podmienky na vytvrdnutie. Nátery vytvrdzujú pri kontrolovanej teplote a vlhkosti.
- Čistý podklad. Vietor nenaveje prach, lístie ani piesok na napenetrovaný povrch.
- Súbežné uvádzanie do prevádzky. Tímy haly aj povrchu boli na stavbe súčasne, takže prepojenie s rezervačným systémom sa dalo otestovať počas kladenia povrchu.

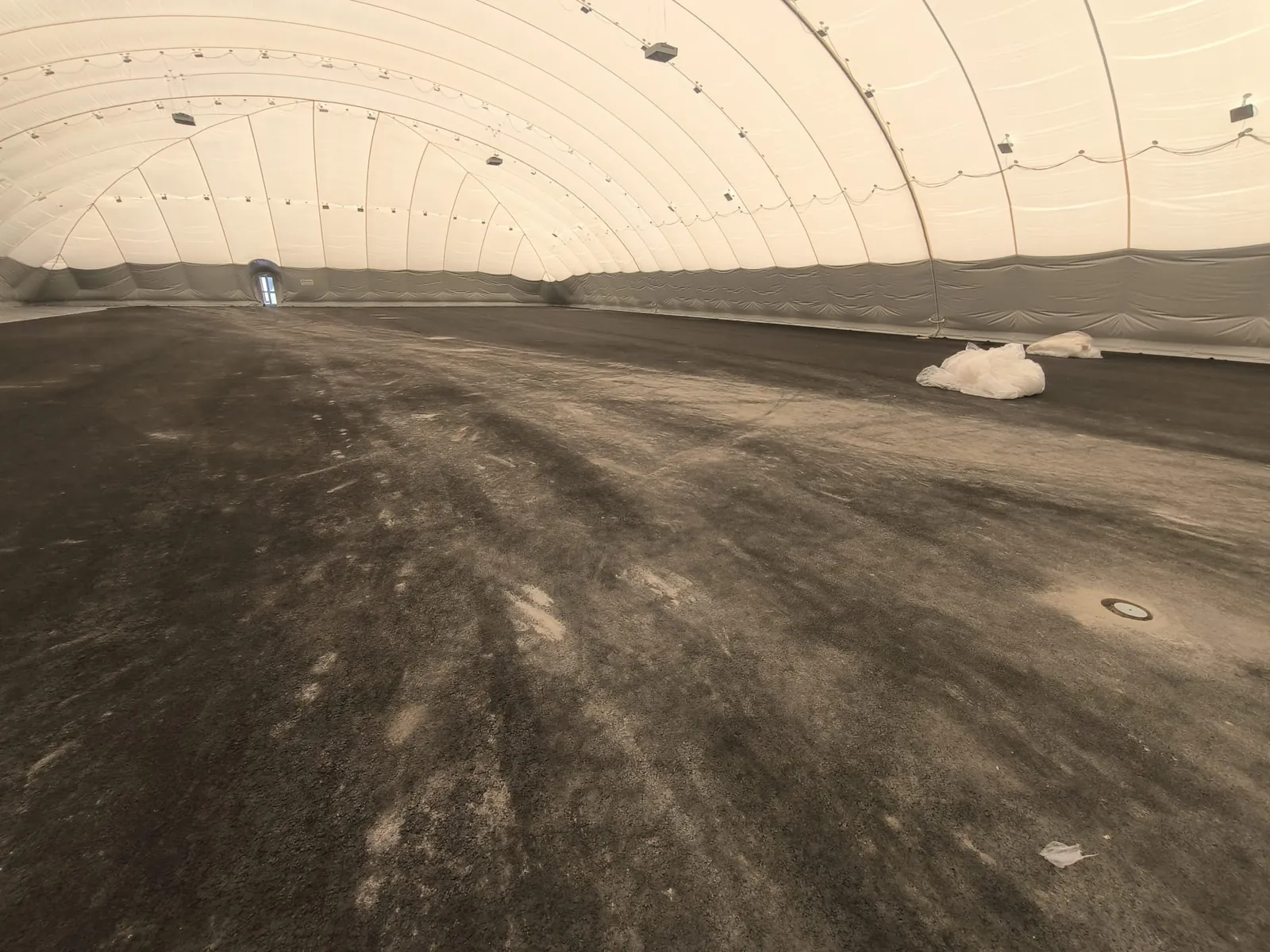

V júni 2026 už hala stála nafúknutá nad holým asfaltovým podkladom a bola pripravená pre partiu, ktorá kládla povrch.
Asfaltový podklad
Asfaltový podklad urobil dodávateľ investora podľa technickej špecifikácie, ktorú CENTAURY+ vydala vopred. Včasná špecifikácia je dôležitá: keď je asfalt raz položený, každá nerovnosť sa prejaví cez všetky vrstvy povrchu nad ním.
O kvalite hotového kurtu rozhodujú tieto body:
- Rovinnosť: podklad musí byť rovný v toleranciách systému povrchu, pretože nátery kopírujú podklad.
- Vyzretie: čerstvý asfalt potrebuje čas, kým sa naň dá naniesť povrch.
- Čistota: asfalt musí byť pred prvou vrstvou úplne čistý. Každé dodatočné čistenie je samostatná položka v harmonograme.
- Príprava: pred nanášaním sa asfalt v Lysej nad Labem prebrúsil a napenetroval, aby prvá vrstva dobre priľnula.
Povrch kurtov CASALI
Kurty majú systém CASALI Confosport T: 7-vrstvový syntetický gumový povrch na asfalte, 54,90 × 36,60 m, teda 2 009 m² pre všetky tri kurty. Hracia plocha je modrá.
Pružný, nielen tvrdý
Systém spája výhody tvrdého kurtu s poddajnosťou syntetického kurtu. Pružná gumová vrstva, kladená z rolí na napenetrovaný asfalt, leží pod vyrovnávacími a farebnými nátermi. Výsledkom je rovnomerný povrch so stálym, predvídateľným odskokom, dobrou priľnavosťou a vysokým tlmením nárazov, ktorý je ku kĺbom hráčov šetrnejší ako obyčajný tvrdý kurt.
Kategória ITF 3: stredná rýchlosť
Povrch má od ITF zaradenie do kategórie 3. ITF delí rýchlosť kurtov do piatich kategórií, od kategórie 1 (pomalý) po kategóriu 5 (rýchly); kategória 3 je v strede. Kurt so strednou rýchlosťou vyhovuje tým, ktorí klubovú halu využívajú najviac: členom, rekreačným hráčom a trénujúcej mládeži. Výmeny sú dosť dlhé na tréning a loptička aj tak prejde, keď hráč útočí.
Prečo sa syntetický povrch hodí do nafukovacej haly
Výber povrchu ovplyvňuje nielen hru, ale aj halu. Prašné povrchy spôsobujú praktický problém: prach sa usádza na membráne a na prašnom alebo antukovom kurte vnútorná membrána po obvode horšie tesní. To znamená únik vzduchu a vyššiu spotrebu na vykurovanie. Keď sa hala stavia nad takéto kurty, pod membránu sa kladie PE fólia.
| Povrch pod halou | Prach a membrána | Prevádzka v hale |
|---|---|---|
| Syntetický tvrdý alebo pružný (ako v Lysej) | Žiadny prach; obvod zostáva čistý a dobre tesní. | Bez polievania; iba bežné čistenie. |
| Antuka | Prach špiní membránu a môže oslabiť tesnenie po obvode. | Potrebuje riadenú vlhkosť a polievanie; vetranie musí zabrániť vysychaniu aj kondenzácii. |
Čiary, stĺpiky a siete
Druhá etapa zahŕňala aj všetko, čo treba na začiatok hry:

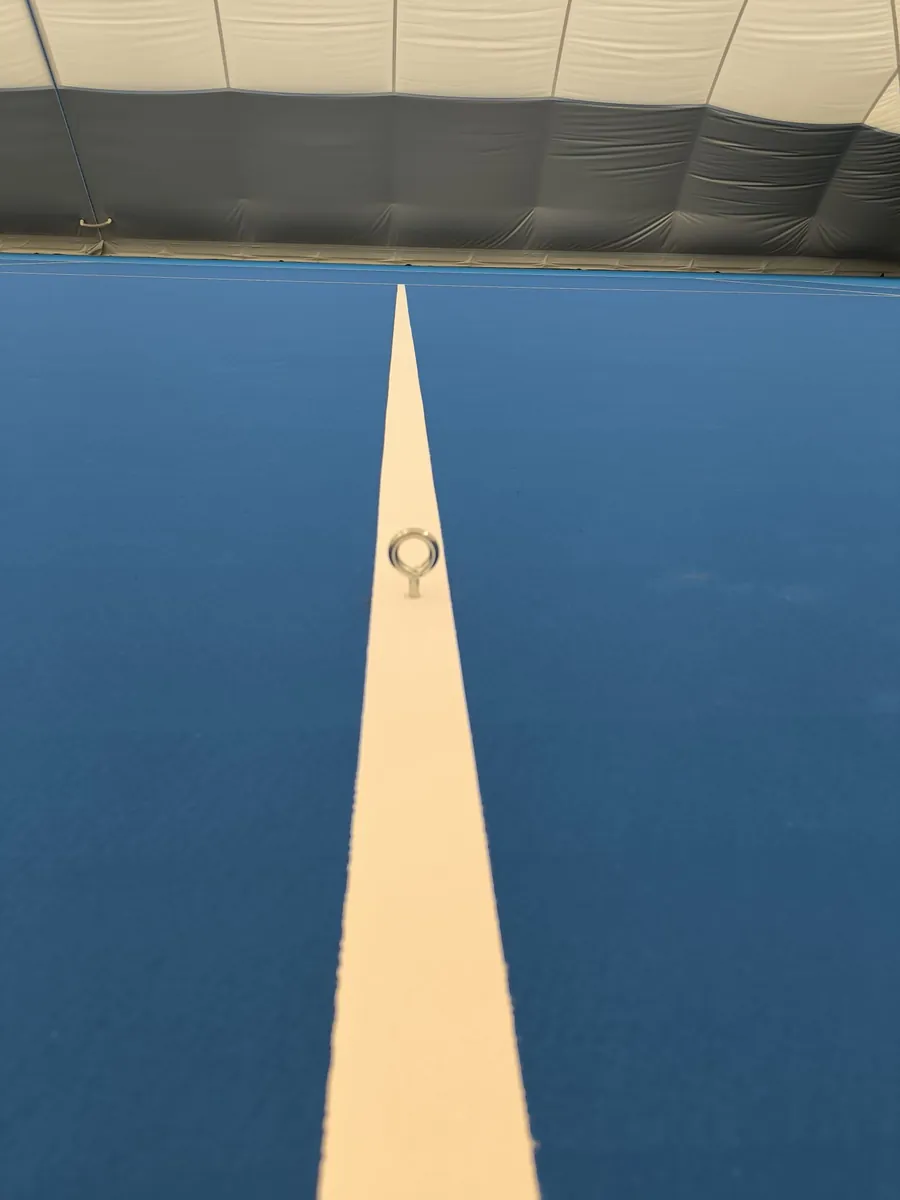

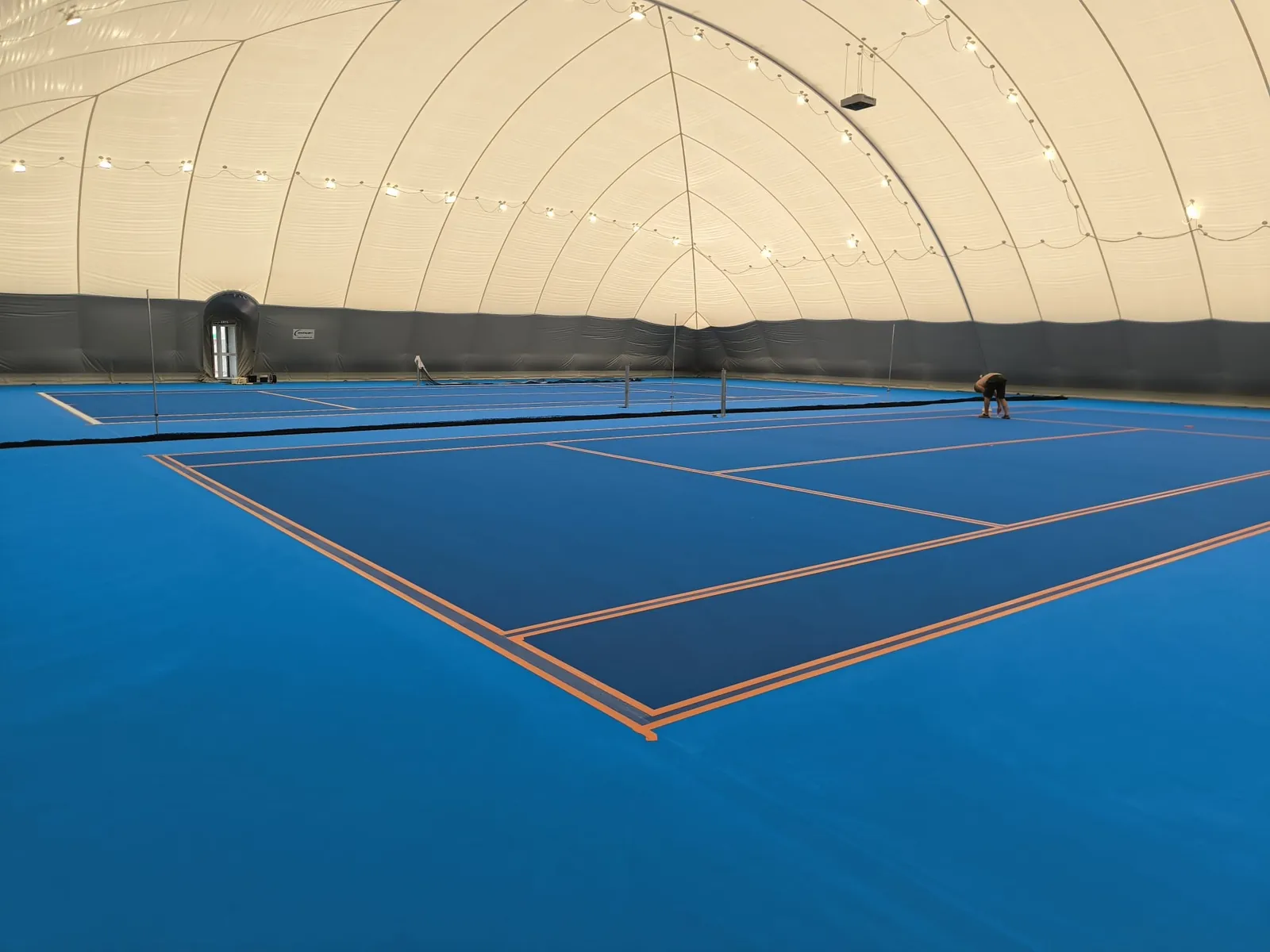

- Čiarovanie: 450 m čiar pre tri tenisové kurty.
- Stĺpiky: tri kompletné sady tenisových stĺpikov, osadené.

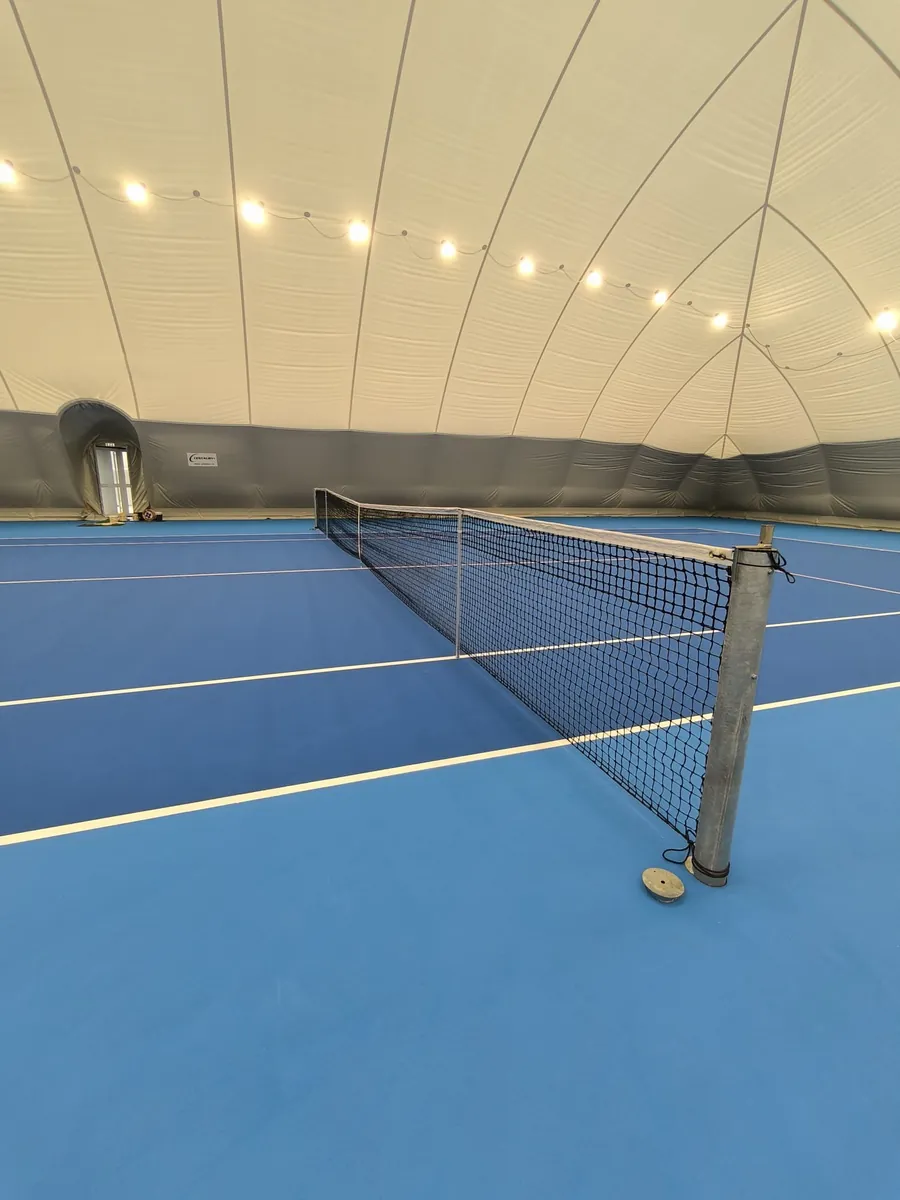

- Siete: čierny polyetylén, oko 42 mm, šnúra 4 mm. Horný okraj je štyrikrát olemovaný polyesterovou páskou a napnutý 5 mm oceľovým lankom v PVC dĺžky 13,5 m. Šesť horných radov ôk je zdvojených, aby sa sieť netrhala tam, kde do nej loptička naráža najčastejšie.

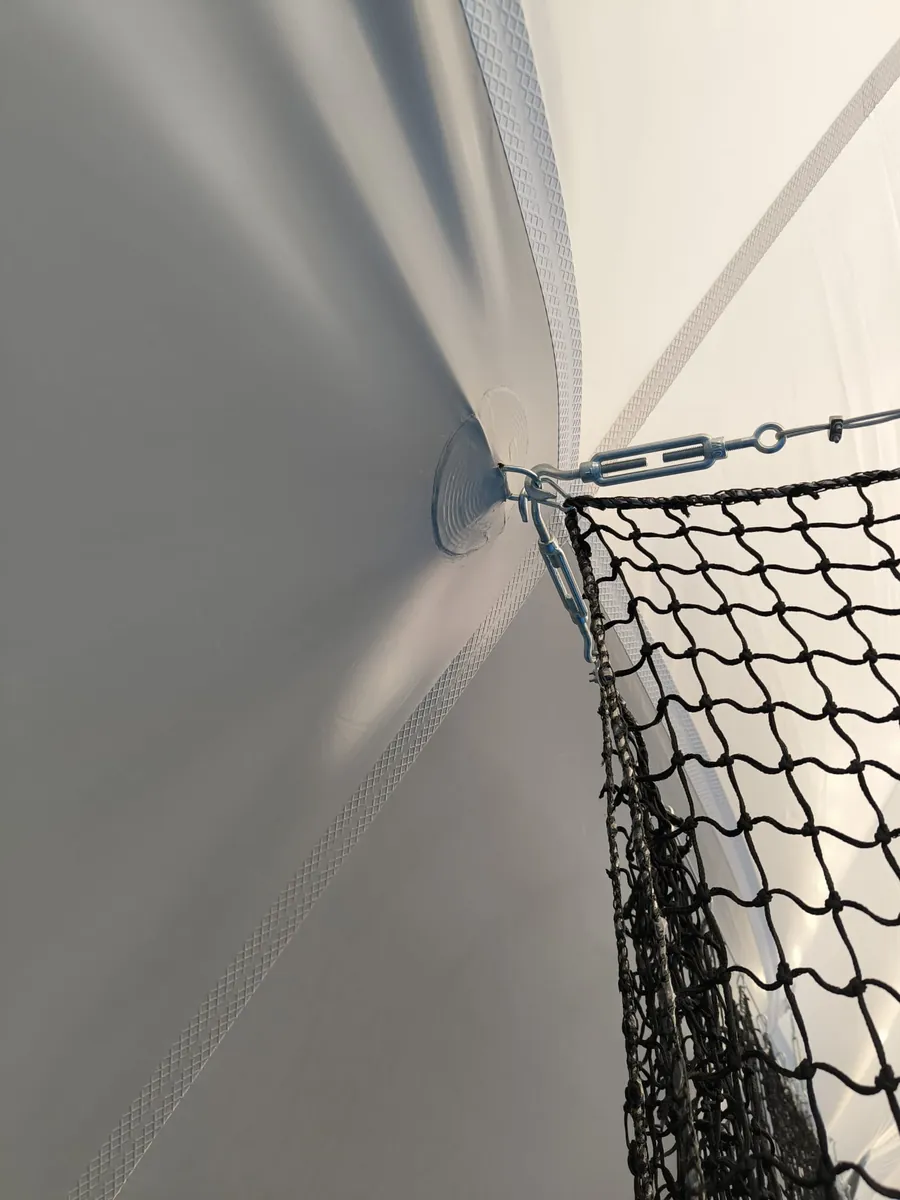

Stĺpiky a akékoľvek iné prekážky na línii, kde stojí membrána, musia byť odnímateľné. Treba to potvrdiť pred postavením haly.
Čo si z projektu môžu zobrať iné kluby
- Berte halu a kurty ako jeden projekt. Jeden dodávateľ a jeden harmonogram nenechávajú pochybnosť o tom, kto zodpovedá za rozhranie medzi nimi.
- Najprv určite rozloženie kurtov. Vyplýva z neho rozmer haly, kotvenie aj plocha povrchu.
- Povrch klaďte až po hale. Vykurovaná hala urobí z prác na povrchu, ktoré závisia od počasia, naplánovateľnú úlohu.
- Asfaltový podklad špecifikujte vopred. Špecifikácia dodávateľa povrchu by sa mala dostať k firme, ktorá robí asfalt, ešte pred zhotovením podkladu.
- Vyberte povrch, ktorý sa hodí do haly. Syntetický povrch udrží membránu aj obvod čisté a netreba ho polievať.
Ak váš klub zvažuje halu nad existujúcimi kurtmi hlavne na zimnú prevádzku, porovnanie sezónnej a celoročnej haly nájdete v sprievodcovi nafukovacími tenisovými halami.
Plánujete halu nad viacerými tenisovými kurtmi?
Pošlite nám rozloženie kurtov, plán pozemku a plánovanú prevádzkovú sezónu. CENTAURY+ navrhne rozmer haly, technické vybavenie a, ak to potrebujete, aj povrch kurtov ako jeden balík na kľúč.
Prediskutujte svoj projektČasto kladené otázky
Hala plnej veľkosti nad tromi tenisovými kurtmi má zvyčajne približne 54 × 36 m. Hala v Lysej nad Labem má 55,3 × 37 m pri výške 10 m, pretože kurty sa navrhli väčšie a hala sa prispôsobila tak, aby hráči mali viac miesta za čiarami aj vedľa nich. Konečný rozmer sa vždy riadi rozložením kurtov, hranicami pozemku a miestom potrebným na kotvenie, vstupy a technickú miestnosť.
Áno. V Lysej nad Labem sa povrch kládol až vtedy, keď bola hala postavená, v prevádzke a dala sa vykurovať. Dážď nemôže zastaviť práce, podklad zostáva čistý a suchý a nátery vytvrdzujú pri stabilnej teplote a vlhkosti.
Syntetické tvrdé alebo pružné povrchy sa v hale prevádzkujú najjednoduchšie, pretože neprášia a netreba ich polievať. Antuka je možná, ale prach špiní membránu a môže spôsobiť, že vnútorná membrána po obvode dobre netesní, čo znamená únik vzduchu a vyššiu spotrebu na vykurovanie.
ITF delí rýchlosť kurtov do piatich kategórií, od kategórie 1 (pomalý) po kategóriu 5 (rýchly). Kategória 3 je povrch so strednou rýchlosťou: hodí sa na klubovú hru, rekreačných hráčov aj tréning mládeže, pretože výmeny nie sú ani príliš krátke, ani príliš dlhé.
V Lysej nad Labem urobil asfaltový podklad dodávateľ investora podľa technickej špecifikácie, ktorú CENTAURY+ vydala vopred. Pred nanášaním povrchu sa asfalt prebrúsil a napenetroval. Rovný, čistý a úplne vyzretý podklad zaručí rovný hotový povrch.
Ďalšie realizované projekty nájdete v našej galérii.
